Подать заявку можно:
Для заявителей «льготной» категории в случае отсутствия Личного кабинета, сетевая организация регистрирует Личный кабинет для потребителя
Для подачи заявки через Личный кабинет вы можете ознакомиться с подробной инструкцией
Изменения Правил ТП, утвержденные постановлением Правительства РФ от 30.06.2022 № 1178, распространяют свое действие на следующие категории заявителей (заявители, подключаемые по договорам по упрощенной схеме, указанные в пунктах 12(1), 13(2)-13(5) и 14 Правил ТП):
- физических лиц, осуществляющих технологическое присоединение энергопринимающих устройств (объектов
электросетевого хозяйства, объектов по производству электрической энергии), максимальная мощность
которых составляет до 15 кВт включительно (с учетом ранее присоединенных в данной точке
присоединения энергопринимающих устройств) и которые используются для бытовых и иных нужд, не
связанных с осуществлением предпринимательской деятельности, и электроснабжение которых
предусматривается по одному источнику;
- юридических лиц или индивидуальных предпринимателей, осуществляющих технологическое присоединение
по второй или третьей категории надежности энергопринимающих устройств (объектов электросетевого
хозяйства, объектов по производству электрической энергии), максимальная мощность которых составляет
до 150 кВт включительно (с учетом ранее присоединенных в данной точке присоединения
энергопринимающих устройств);
- физических лиц, юридических лиц или индивидуальных предпринимателей в целях технологического
присоединения объектов микрогенерации к объектам электросетевого хозяйства с уровнем напряжения до
1000 В;
- юридических лиц или индивидуальных предпринимателей в целях одновременного технологического
присоединения к объектам электросетевого хозяйства с уровнем напряжения до 1000 В энергопринимающих
устройств, максимальная мощность которых составляет до 150 кВт включительно (с учетом ранее
присоединенных в данной точке присоединения энергопринимающих устройств), электроснабжение которых
предусматривается по одному источнику, и объектов микрогенерации;
- физических лиц в целях одновременного технологического присоединения к объектам электросетевого
хозяйства с уровнем напряжения до 1000 В энергопринимающих устройств, максимальная мощность которых
составляет до 150 кВт включительно (с учетом ранее присоединенных в данной точке присоединения
энергопринимающих устройств), которые используются для бытовых и иных нужд, не связанных с
осуществлением предпринимательской деятельности, и электроснабжение которых предусматривается по
одному источнику, и объектов микрогенерации.
В Личном кабинете Сетевой организацией должны быть размещены следующие документы:
- условия типового договора об осуществлении технологического присоединения к электрическим сетям;
- технические условия;

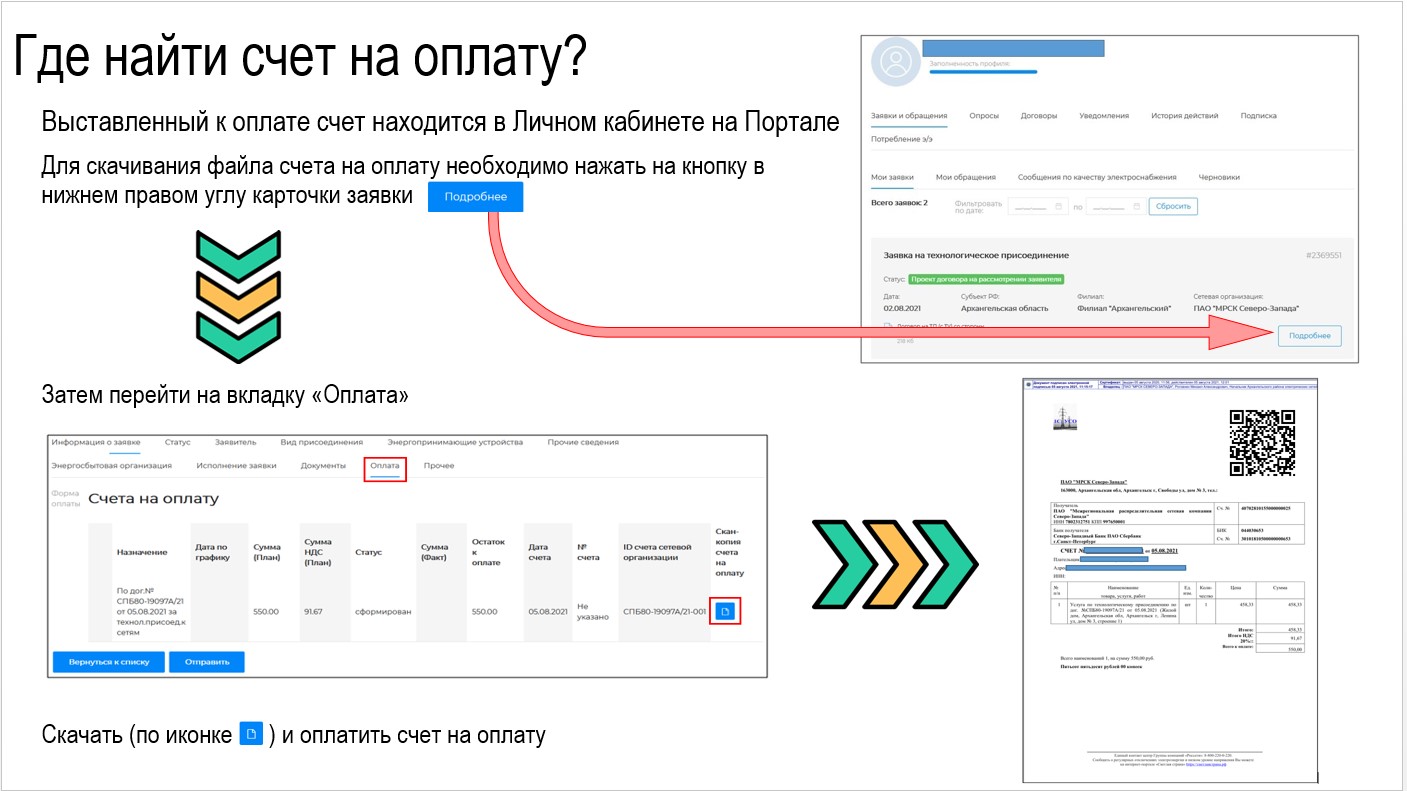

- счет на оплату услуги по технологическому присоединению;

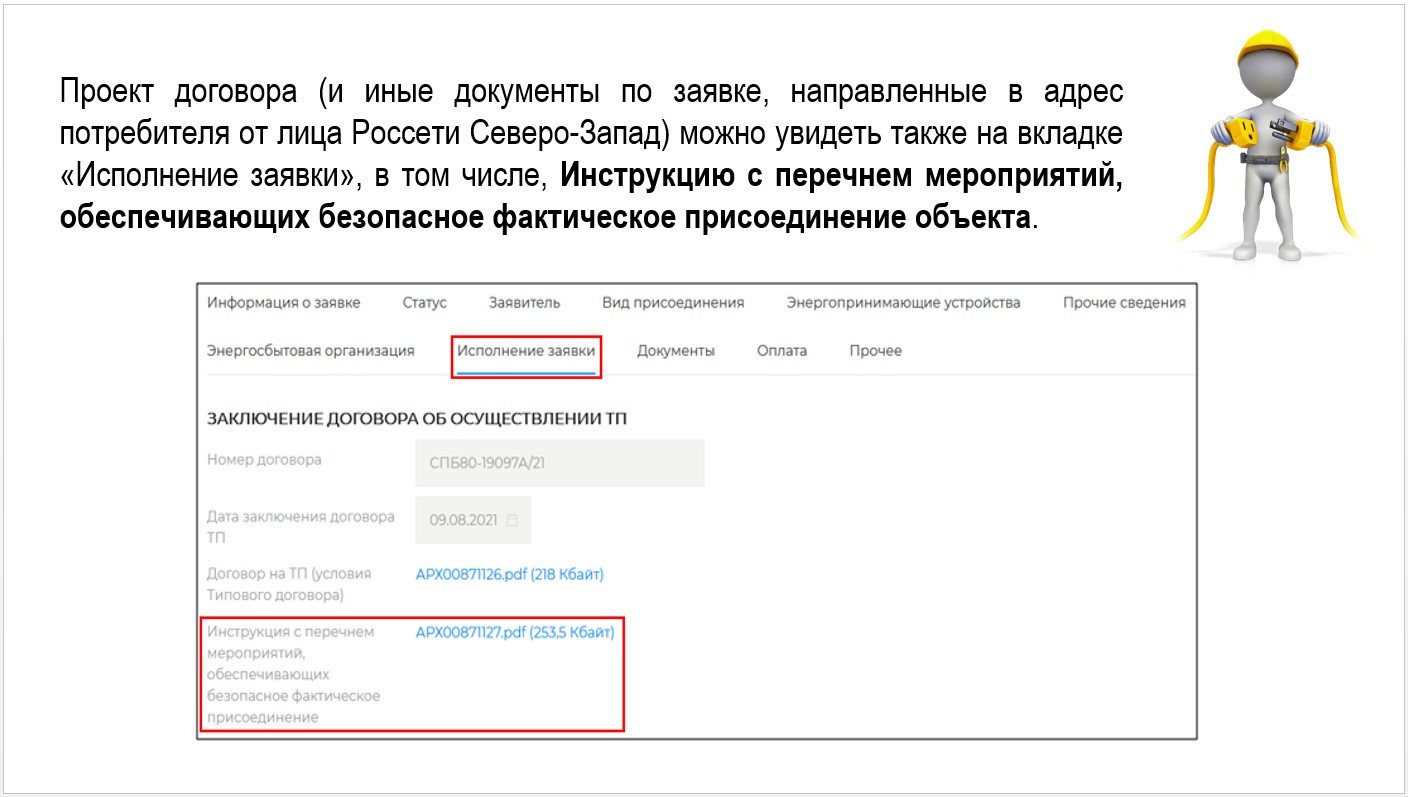

- инструкция, содержащая последовательный перечень мероприятий, обеспечивающих безопасное осуществление действиями заявителя фактического присоединения и фактического приема (подачи) напряжения и мощности.
С 01.07.2020 заявители, подключаемые по договорам по упрощенной схеме, осуществляющие технологическое присоединение энергопринимающих устройств на уровне напряжения 0,4 кВ и ниже, своими действиями осуществляют фактическое присоединение к электрическим сетям сетевой организации и фактический прием (подачу) напряжения и мощности для потребления энергопринимающими устройствами электрической энергии.
Приборы учета с 01.07.2020 в отношении энергопринимающих устройств заявителей в процессе технологического присоединения (кроме случаев присоединения многоквартирных жилых домов) подлежат установке сетевой организацией.
Договор об осуществлении технологического присоединения к электрическим сетям подписываться со стороны заявителя, подключаемого по договору по упрощенной схеме, не будет, вместо него в Личном кабинете заявителя будут размещены условия типового договора об осуществлении технологического присоединения к электрическим сетям, технические условия, а также счет на оплату услуг по технологическому присоединению.

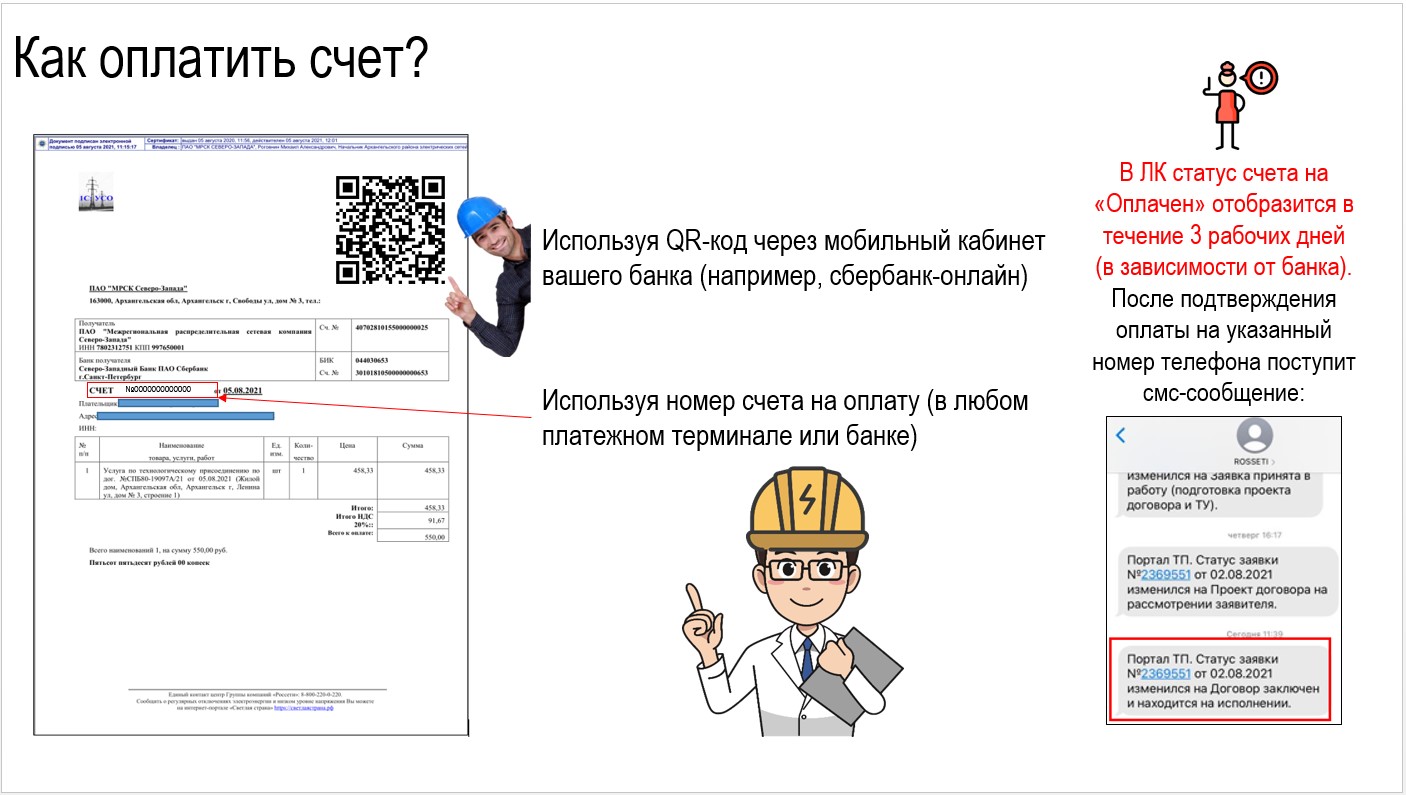

Договор является заключенным с момента оплаты заявителем выставленного счета.
Срок осуществления мероприятий по технологическому присоединению, не может превышать:
30 рабочих дней - в случаях осуществления технологического присоединения к
электрическим сетям классом напряжения классом напряжения 0,4 кВ и ниже, при этом расстояние от
существующих электрических сетей необходимого класса напряжения до границ участка, на котором
расположены присоединяемые энергопринимающие устройства, составляет не более 15 метров,
отсутствует необходимость урегулирования отношений с лицами, являющимися собственниками или
иными законными владельцами земельных участков, расположенных полностью или частично между
ближайшим объектом электрической сети, имеющим указанный в заявке класс напряжения и
используемым сетевой организацией для осуществления технологического присоединения
энергопринимающих устройств заявителя, и земельным участком заявителя и от сетевой организации
не требуется выполнение работ по строительству (реконструкции) объектов электросетевого
хозяйства, включенных (подлежащих включению) в инвестиционные программы сетевых организаций (в
том числе смежных сетевых организаций), и (или) объектов по производству электрической энергии,
за исключением работ по строительству объектов электросетевого хозяйства от существующих
объектов электросетевого хозяйства до присоединяемых энергопринимающих устройств, а также по
обеспечению коммерческого учета электрической энергии (мощности) (введено Постановлением
Правительства РФ от 26.04.2021 N 639);
В случаях осуществления технологического присоединения к электрическим сетям классом напряжения до
20 кВ включительно, при этом расстояние от существующих электрических сетей необходимого класса
напряжения до границ участка, на котором расположены присоединяемые энергопринимающие устройства,
составляет не более 300 метров в городах и поселках городского типа и не более 500 метров в сельской
местности и от сетевой организации не требуется выполнение работ по строительству (реконструкции)
объектов электросетевого хозяйства, включенных (подлежащих включению) в инвестиционные программы
сетевых организаций (в том числе смежных сетевых организаций), и (или) объектов по производству
электрической энергии, за исключением работ по строительству объектов электросетевого хозяйства от
существующих объектов электросетевого хозяйства до присоединяемых энергопринимающих устройств и
(или) объектов электроэнергетики:
Сетевая организация обязана выполнить в отношении любого обратившегося к ней лица мероприятия по технологическому присоединению при условии соблюдения им Правил технологического присоединения энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к электрическим сетям», утвержденных Постановлением Правительства Российской Федерации от 27.12.2004 № 861 (ред. от 30.06.2022). Технологическое присоединение осуществляется на основании договора, заключаемого между сетевой организацией и юридическим или физическим лицом. Заключение договора является обязательным для сетевой организации. При необоснованном отказе или уклонении сетевой организации от заключения договора заинтересованное лицо вправе обратиться в ПАО «Россети Северо-Запад».
Для получения всех необходимых документов потребителю (заявителю) необходимо обратиться
в сетевую организацию, к электрическим сетям которой присоединен объект:
В случае если заявитель или владелец ранее присоединенных объектов обратился в сетевую организацию с
заявлением о восстановлении ранее выданных технических условий, утрата которых наступила в связи с
ликвидацией, реорганизацией, прекращением деятельности прежнего владельца (заявителя), продажей
объектов и по иным причинам, сетевая организация не позднее 7 дней со дня получения
заявления о восстановлении ранее выданных технических условий выдает дубликаты ранее выданных
технических условий с указанием величины максимальной мощности энергопринимающих устройств
заявителя.
При невозможности восстановления ранее выданных технических условий в отношении
присоединенных энергопринимающих устройств выдаются новые технические условия
согласно фактически имеющейся схеме электроснабжения с указанием максимальной мощности,
определенной исходя из представленных заявителями данных об объемах максимальной мощности
энергопринимающих устройств, ранее присоединенных в установленном порядке. При этом новые
технические условия должны быть выданы не позднее чем через 45 дней со дня
обращения заявителя в сетевую организацию.
Для подготовки и выдачи дубликатов технических условий или новых технических условий сетевая
организация не вправе запрашивать у лица, обратившегося с заявлением о восстановлении ранее выданных
технических условий, материалы, подготовка и предоставление которых потребует от такого лица
осуществления действий, которые невозможно осуществить в сроки, установленные для выдачи сетевой
организацией дубликатов технических условий или новых технических условий.
При выдаче дубликатов технических условий или новых технических условий в отношении ранее
присоединенных энергопринимающих устройств составляются и выдаются заявителю акт об осуществлении
технологического присоединения, акт о разграничении балансовой принадлежности электрических сетей и
акт о разграничении эксплуатационной ответственности сторон. Заявитель или новый владелец
присоединенных энергопринимающих устройств обязан компенсировать сетевой организации
затраты на изготовление новых технических условий и указанных актов. При этом размер
компенсации затрат на изготовление указанных документов не может превышать 1000 рублей.
Срок действия технических условий не может составлять менее 2 лет и более 5 лет.
При невыполнении заявителем технических условий в согласованный срок и наличии на дату окончания срока их действия технической возможности технологического присоединения сетевая организация по обращению заявителя вправе продлить срок действия ранее выданных технических условий. При этом дополнительная плата не взимается.
При изменении условий технологического присоединения по окончании срока действия технических условий сетевая организация вправе выдать заявителю новые технические условия, учитывающие выполненные по ранее выданным техническим условиям мероприятия. В этом случае выдача новых технических условий не влечет за собой недействительность договора при условии согласования сроков выполнения сторонами мероприятий по технологическому присоединению.
Выдача новых технических условий в рамках действующего договора заявителям - физическим лицам осуществляется без взимания дополнительной платы.
Для подключения к электрическим сетям не требуется получения РЭС (района электрических сетей). Для заключения договора об осуществления технологического присоединения заявитель направляет заявку на технологическое присоединение в сетевую организацию.
В соответствии с подпунктом «г» пункта 10 Правил технологического присоединения к электрическим сетям (утверждены постановлением Правительства РФ от 27.12.2004 г. № 861) заявитель обязан представить в электросетевую компанию со своей заявкой на технологическое присоединение к электрическим сетям (цитирую) «копию документа, подтверждающего право собственности или иное предусмотренное законом основание на объект капитального строительства и (или) земельный участок, на котором расположены (будут располагаться) объекты заявителя, либо право собственности или иное предусмотренное законом основание на энергопринимающие устройства».
Таким образом, к заявке было бы достаточно приложить в качестве доказательства права собственности на дачный участок одно свидетельство о государственной регистрации права собственности (или аренды) на дачный участок, выдаваемое органами федеральной регистрационной службы. Ни расписка продавца, ни справка дачного товарищества не имеют юридической силы, так как не соответствуют требованиям действующего (и действовавшего 15 лет назад) законодательства. Поэтому отказ электросетевой компании следует признать правомерным.
